【撸起袖子加油干 风雨无阻向前行】

秦皇岛:加快抽水蓄能电站建设 助力绿色发展

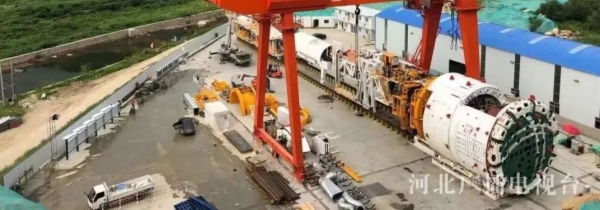

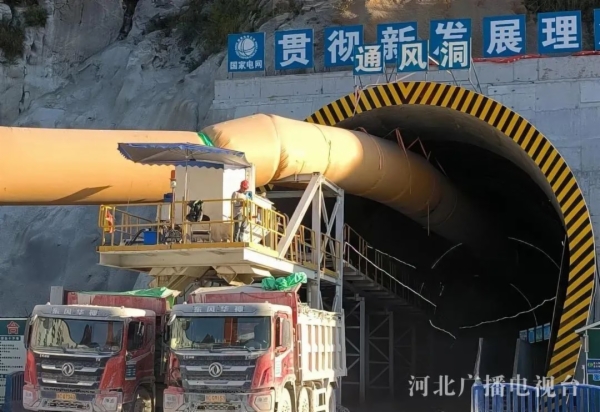

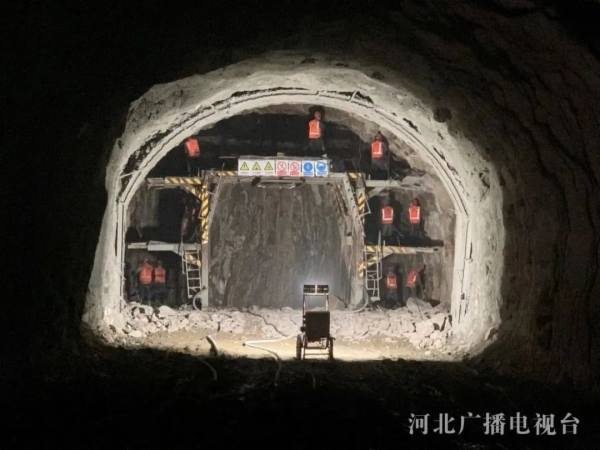

这几天,寒风凛冽,格外寒冷,但在国网新源抚宁抽水蓄能电站的施工现场,仍然是一片忙碌。自开工建设以来,这项工程已取得多项重要进展:通风洞、交通洞顺利贯通,上下库连接路首个隧道、下水库泄洪放空洞、下水库进出水口交通隧道顺利贯通,工程废水处理系统、场内拌合站、钢筋加工厂、砂石骨料加工厂等临建系统陆续投入使用。目前,工程建设正在稳步推进。



据了解,抚宁抽水蓄能电站是国家能源局“十三五”规划的重点项目,总施工期82个月,总装机容量120万千瓦,额定水头437米,安装4台单机容量30万千瓦的单级混流可逆式水泵水轮机,总投资80.59亿元,设计年发电量16.06亿千瓦时、年抽水用电量21.41亿千瓦时。按照计划,力争于2027年实现首台机组投产发电,2028年全部投产发电。



工作人员介绍,抚宁抽水蓄能电站具备容量大、工况多、速度快、可靠性高、经济性好五大经济技术优势,以及保障电网安全、促进新能源消纳、提升全系统性能三大基础作用,是新型电力系统的重要组成部分。电站建成后将以500千伏线路接入京津及冀北电网,承担调峰、调频、调相、储能、系统备用和黑启动等功能,每年可减少标准煤耗10.52万吨,减少二氧化碳排放24.9万吨,能够有效改善秦皇岛地区大气环境,推动构建清洁低碳安全高效能源体系,更好服务“碳达峰、碳中和”战略。


2022年是落实“十四五”规划和碳达峰目标的关键一年,秦皇岛市深入贯彻落实国家和河北省关于能源领域碳达峰实施方案,坚持贯彻新发展理念,构建新发展格局,遵循“四个革命、一个合作”能源安全新战略,加快实施可再生能源替代行动,统筹推进风电光伏等新能源产业安全健康稳定发展。



据介绍,抽水蓄能电站相当于绿色电网的“调节器”,当用电高峰时,抽水蓄能电站上水库放水,电站发电,补充电网中用电缺口;当用电低谷或是风光等绿色能源大发电时,电网消纳不了,抽水蓄能电站就把下水库的水抽到上水库,消耗电网中多余的电量,电能转化为势能,储存起来,以此保持电网平稳、高效运转。


除了在建的国网新源抚宁抽水蓄能电站一期工程,秦皇岛市正积极谋划新一批抽水蓄能项目,包括抚宁抽水蓄能电站二期、抚宁龙云谷抽水蓄能电站、青龙冰沟抽水蓄能电站和青龙花果山抽水蓄能电站项目,争取将这些项目纳入国家中长期规划及国家重点实施项目计划,其中抚宁抽水蓄能电站二期已纳入国家中长期规划储备库项目。



来源:河北广播电视台冀时客户端
