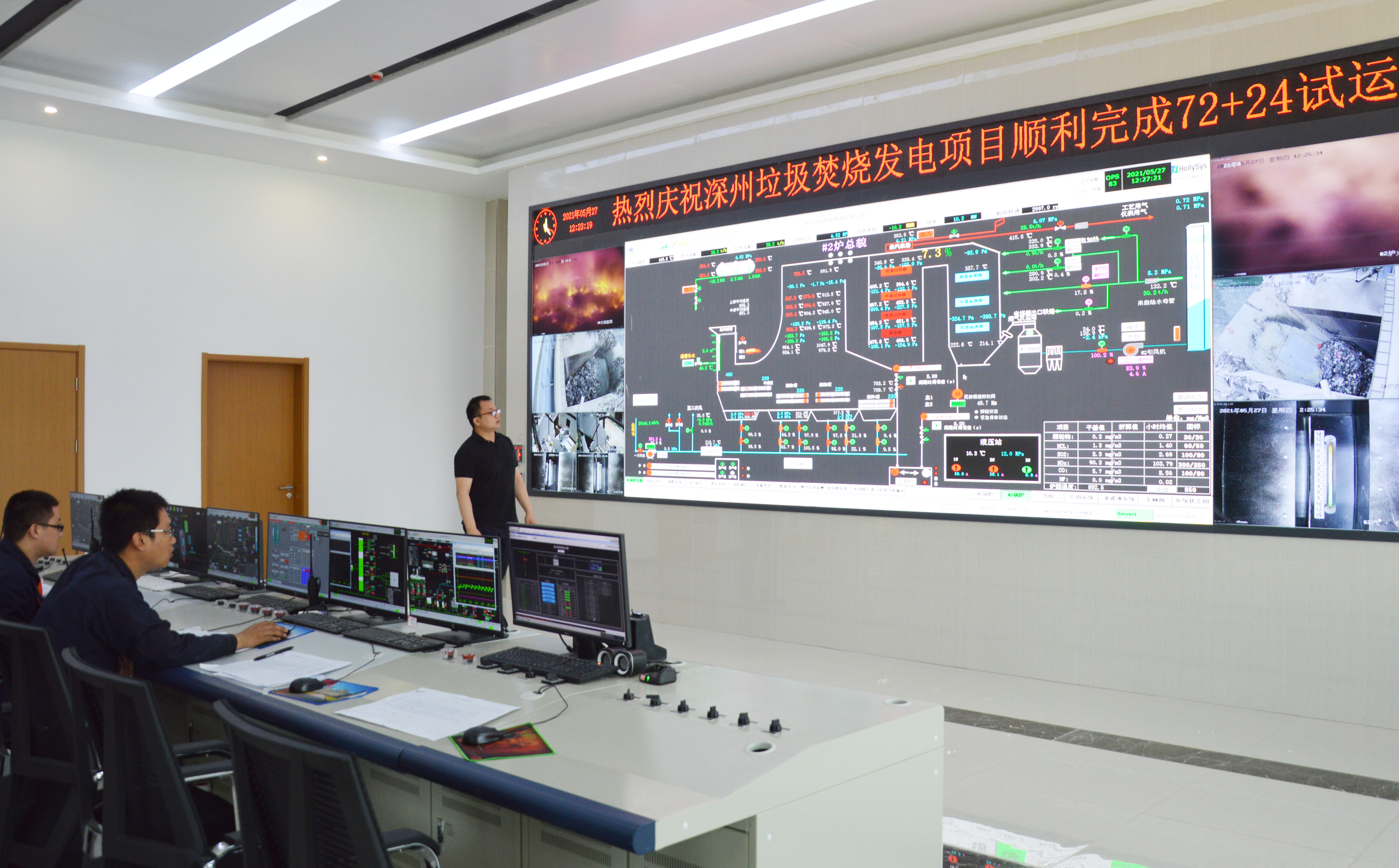

5月27日,深州市垃圾焚烧发电厂机组,按照国家技术规范要求,顺利完成72小时不间断运行和24小时满负荷运行试验,标志着从建设阶段进入试运营阶段。

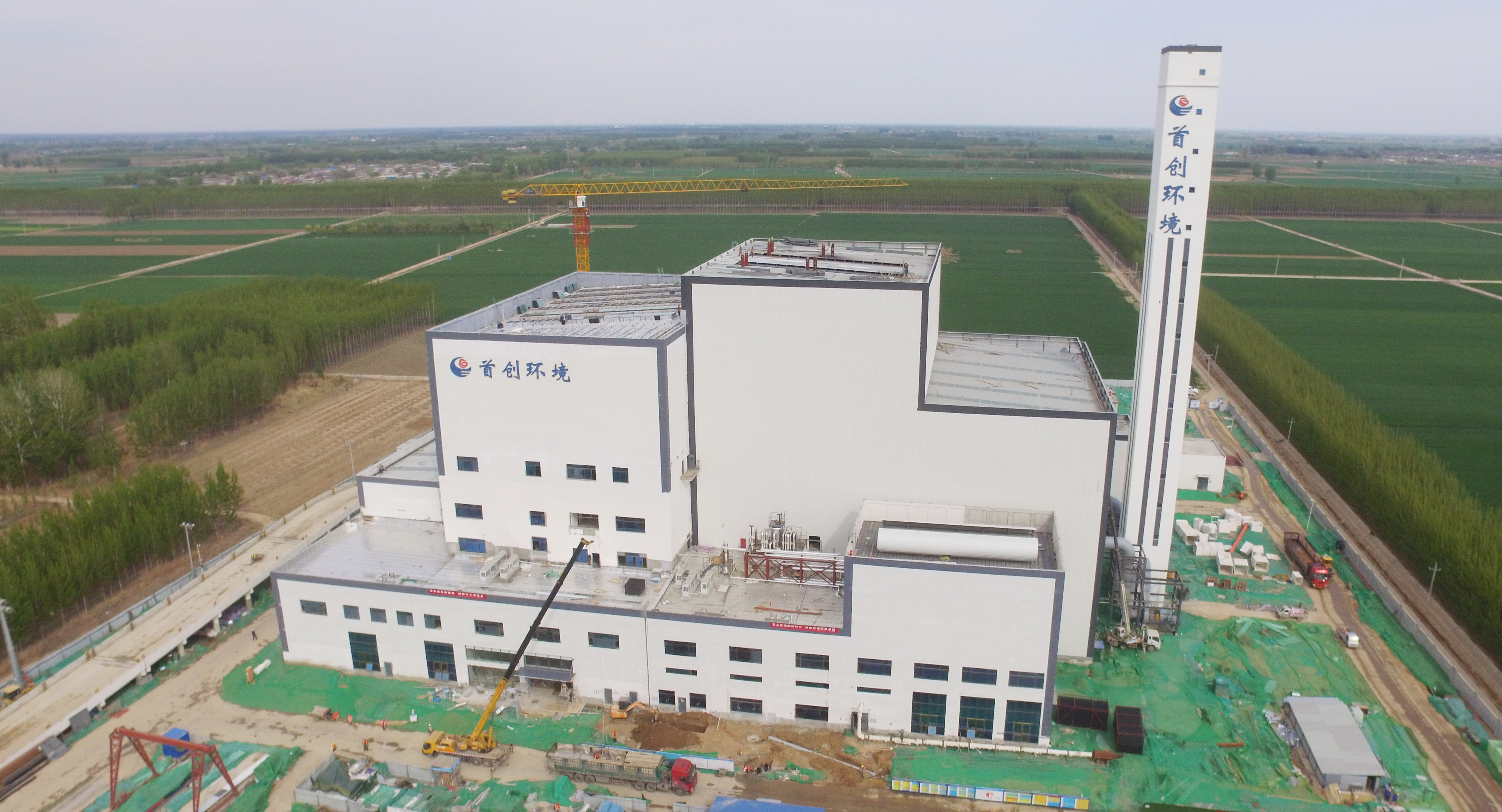

深州市垃圾焚烧发电厂位于深州市区以南的东景萌村,总占地80亩。该项目总投资3.93亿元,于2019年1月开工建设,计划工期18个月,配置2台焚烧炉,1台15兆瓦凝汽式汽轮发电机组,日处理生活垃圾800吨,年处理生活垃圾29.2万吨,正常年可发电11155.7万千瓦时,可向电网送电9259.26万千瓦时,是深州市的重大民生工程、发展工程、环保工程。一年多来,项目建设单位和项目专班辛勤付出、日夜奋战。他们高起点建设、高标准管理、高质量推进,在建设阶段经历两次严重疫情的情况下,提前3个月实现了建成并投产的目标。



此前,深州市主要采取填埋的方式处理生活垃圾。焚烧垃圾发电相比填埋具有无害化、减量化和资源化的优点,称得上变废为宝。垃圾焚烧发电厂主要焚烧深州市和武强县两市县城区及所辖乡镇的生活垃圾。垃圾运到这里,经过5至7天的发酵,工作人员用抓斗将垃圾投入锅炉内燃烧,将热能转化为电能。项目同步建设了烟气处理、垃圾渗滤液处理、灰渣处理、生活污水处理等环保设施,避免污染环境。其中,烟气处理系统采用“SNCR炉内脱销+半干式脱酸+干粉喷射+活性炭吸附+布袋除尘”的工艺流程,能有效去除烟气中的污染物,确保烟气排放达到国家环保标准。

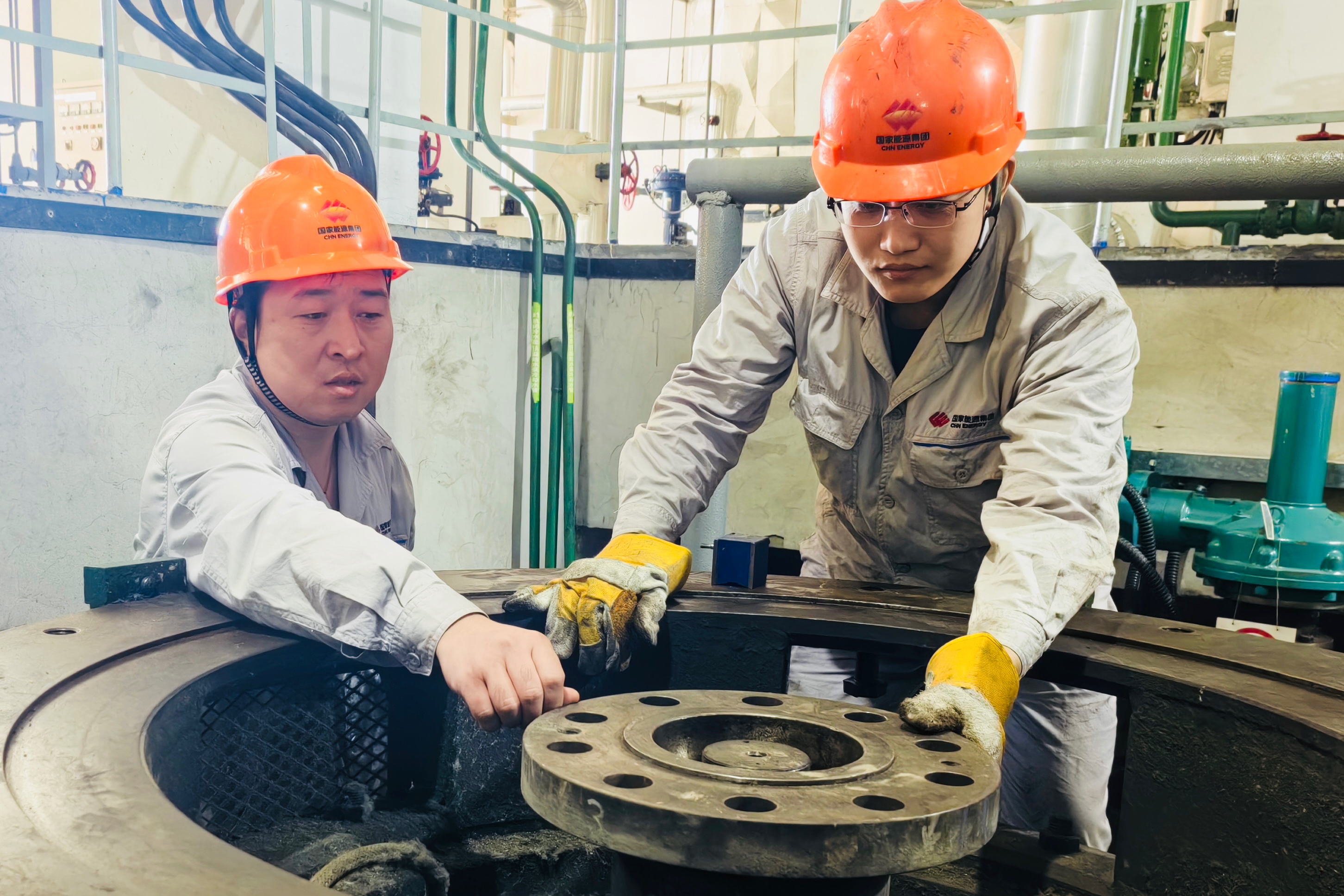

为正式投运,他们正在加快工程项目的扫尾工作,完善机制建设,加强安全管理,保障科学顺利运行,美化厂区外部环境,做好绿化亮化工作。
