11月6日,跨雄商高铁1000千伏特高压输电线路顺利完成迁改,为高铁列车安全下穿创造了必备条件。至此,河北省境内对雄商高铁建设构成影响的电力路障全部迁改完成。
据施工单位中铁一局电务公司项目负责人田少亮介绍,此次迁改的电力线路为台泉Ⅰ、Ⅱ线特高压输电线路,是雄商高铁全线唯一一条1000千伏特高压输电线路。该线路在河北省衡水市枣强县境内交叉跨越在建的雄商高铁,距离轨面垂直高度仅有20.6米,不满足高铁下穿的安全距离要求。

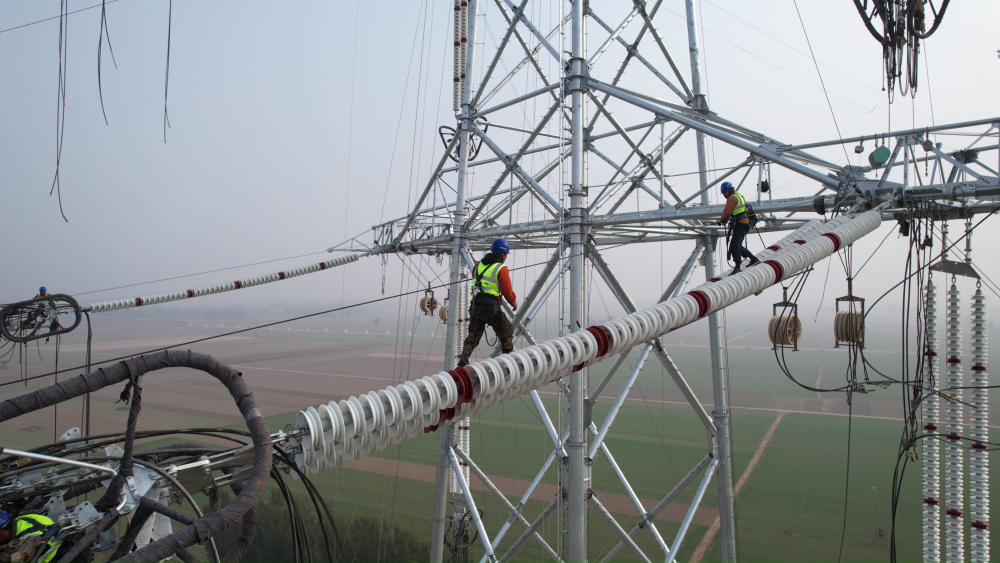

图为迁改施工现场。(中铁一局供图)
迁改过程中,施工团队采用新建五基高塔并拆除四基旧塔的方式,为台泉Ⅰ、Ⅱ线特高压输电线路实施“增高术”,将导线原地抬升13米,确保雄商高铁建成通车后安全运营。其中两座新建基塔高达117米,单塔重达200吨,相较传统角钢铁塔,其塔材组件重、高空拼装多,组立周期长。
雄商高铁北起京雄城际雄安站,南至商合杭高铁商丘站,正线全长552公里,设计时速350公里,是我国“八纵八横”高铁网京港(台)通道的重要组成部分。(记者樊曦)
