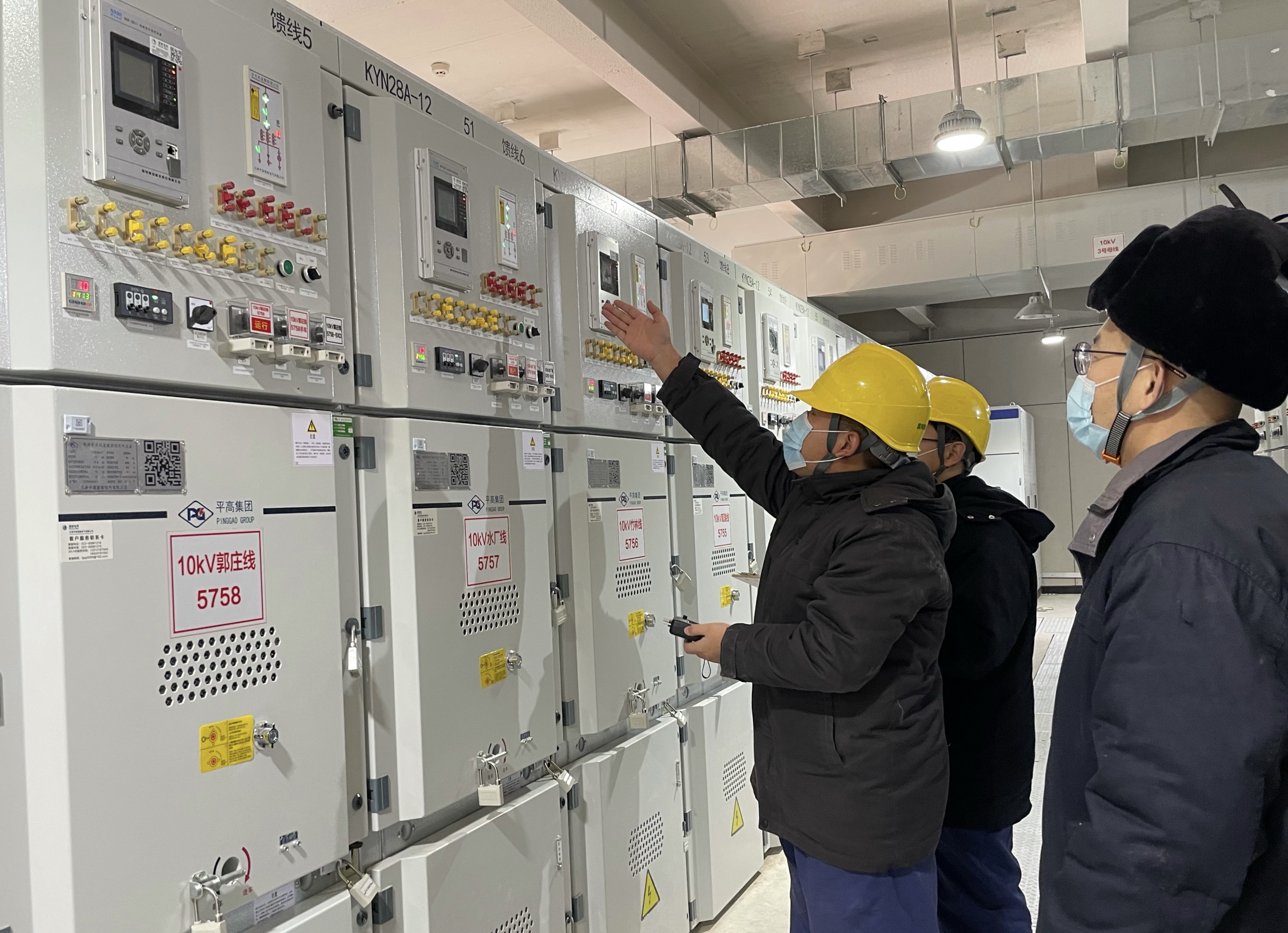

1月18日10时38分,随着3号主变5次冲击合闸的成功,标志着河北省衡水市区“1+5”攻坚第五个项目——滨湖110千伏输变电工程提前两个月顺利投产,这也是国网衡水供电公司2022年首个带负荷投产的输变电工程。



滨湖110千伏站位于衡水市冀州区东部新城起步区内,总投资3361万元,占地5.06亩,新建110千伏变压器1台,110千伏输电线路3.7公里。该工程的投运完善了冀州城区电网结构,满足了负荷增长需求,加快了冀州电网发展步伐,保障了电力可靠供应,推动了冀州经济和社会的快速发展。



为确保工程顺利推进,衡水供电公司促请地方政府将滨湖工程纳入“冀州区2021年10件民生实事首号工程”,由衡水市冀州区政府督查室协调解决杆塔占地、拆迁补偿、树木砍伐等工程建设重难点问题,进一步深化了政企合作新模式。工程建设过程中,该公司每周组织参建单位召开碰头会,精准管控施工进度,严抓施工作业安全监督,强化反违章管控,定期开展现场专项安全检查和应急预案演练,保证项目安全有序推进。
